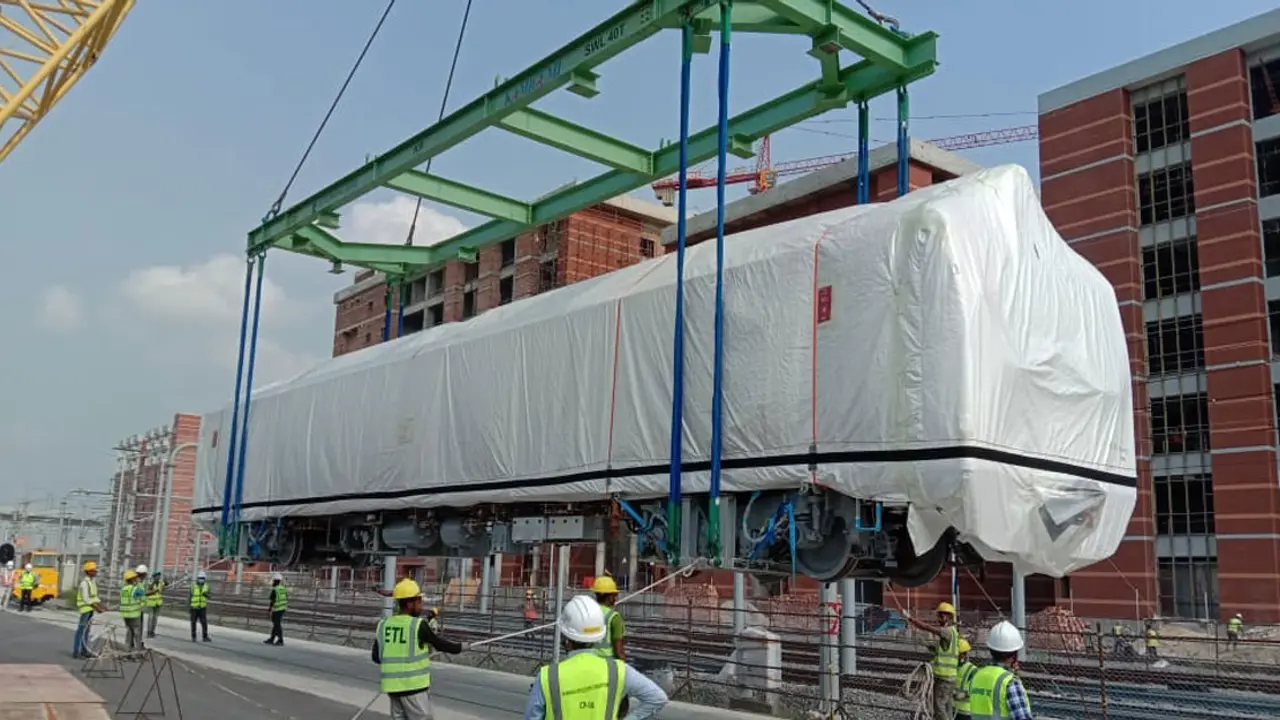

ঢাকায় আসছে আরও দুই মেট্রো ট্রেনসেট
জাপান থেকে তৃতীয় ও চতুর্থ মেট্রো ট্রেনসেট চলতি আগস্ট মাসেই ঢাকায় এসে পৌঁছাবে বলে প্রকল্প বাস্তবায়নকারী সংস্থা সূত্রে জানা গেছে। উত্তরার দিয়াবাড়ি থেকে মতিঝিল রুটে চলবে এই রেল দুটি।
রোববার (১৫ আগস্ট) প্রকল্প বাস্তবায়নকারী সংস্থা ডিএমটিসিএল সূত্রে জানা গেছে, তৃতীয় এবং চতুর্থ ট্রেনসেট গত ২২ জুন জাপানের কোবে সমুদ্র বন্দর হতে জাহাজে করে বাংলাদেশের উদ্দেশে যাত্রা শুরু করে। গত ২০ জুলাই বাংলাদেশের মোংলা সমুদ্র বন্দরে পৌঁছায়। মোংলা বন্দরের শুল্ক ও ভ্যাট সম্পর্কিত কার্যাদি শেষে চলতি আগস্ট মাসের তৃতীয় সপ্তাহে ঢাকার উত্তরার ডিএমটিসিএল ডিপোতে এসে পৌঁছাবে বলে আশা করা যাচ্ছে।
ডিএমটিসিএল সূত্রে আরও জানা গেছে, ৫ম ট্রেনসেট বাংলাদেশে পৌঁছানোর সম্ভাব্য সময় আগামী অক্টোবরের দ্বিতীয় সপ্তাহ।
দেশের প্রথম মেট্রোরেললাইন ঢাকার উত্তরা থেকে কমলাপুর পর্যন্ত নির্মাণ করা হচ্ছে। আপাতত এটির রুট উত্তরার দিয়াবাড়ি থেকে মতিঝিলে বাংলাদেশ ব্যাংক ভবনের সামনে পর্যন্ত। এটি বর্ধিত করা হবে কমলাপুর পর্যন্ত। এমআরটি লাইন-৬ নামের এই মেট্রোরেল প্রকল্পে ব্যয় হচ্ছে ২২ হাজার কোটি টাকার মতো।
আটটি অংশে ভাগ করে মেট্রোরেল প্রকল্পের কাজ চলছে। এর মধ্যে প্যাকেজ-১-এ ডিপো এলাকার ভূমি উন্নয়ন অংশের বাস্তব কাজ ২০১৬ সালের ৮ সেপ্টেম্বর শুরু হয়ে নির্ধারিত সময়ের নয় মাস আগে ২০১৮ সালের ৩১ জানুয়ারি শেষ হয়েছে। এতে সরকারের ৭০ কোটি ৫৮ লাখ টাকা সাশ্রয় হয়েছে। এ অংশের ১০০ শতাংশ কাজ শেষ হয়েছে।
প্যাকেজ-২ এর অধীনে প্রকল্পের দিয়াবাড়িতে ডিপো এলাকার পূর্ত কাজ ২০১৭ সালের ১৩ সেপ্টেম্বর শুরু হয়েছে। ডিপোর ভেতরে নির্মাণের জন্য নির্ধারিত মোট ৫২টি অবকাঠামোর মধ্যে ১৪টির নির্মাণকাজ পরিপূর্ণভাবে শেষ হয়েছে। এ অংশে পূর্ত কাজের অগ্রগতি হয়েছে ৯৫ শতাংশ। সকল স্থাপনার চারপাশে একই ধরনের সিরামিক টাইলস্ দিয়ে স্থাপত্যশৈলীর কাজ চলছে। এ কাজ আরও ১০ শতাংশ বাকি রয়েছে। কারিগরি ও বৈদ্যুতিক কাজের অগ্রগতি হয়েছে ৭৭ শতাংশ।
প্যাকেজ- ৩ ও ৪ এর উত্তরা উত্তর থেকে আগারগাঁও পর্যন্ত ১১ দশমিক ৭৩ কিলোমিটার ভায়াডাক্ট ও নয়টি স্টেশন নির্মাণের কাজ ২০১৭ সালের ১ আগস্ট শুরু হয়। পরিষেবা স্থানান্তর, চেকবোরিং, টেস্ট পাইল, মূল পাইল, পাইল ক্যাপ, আই-গার্ডার, প্ৰিকাস্ট সেগমেন্ট কাস্টিং, পিয়ার হেড, ১১.৭৩ কিলোমিটারের ভায়াডাক্ট ও পাঁচটি বড় স্প্যান বসানো হয়েছে। সকল স্টেশনের উপ-অবকাঠামো নির্মাণ এবং ১৪ হাজার ৭৪৮টি প্যারাপেট ওয়ালের মধ্যে সব প্যারাপেট ওয়াল ভায়াডাক্টের ওপর স্থাপন করা হয়েছে।
উত্তরা উত্তর, উত্তরা সেন্টার, উত্তরা দক্ষিণ ও পল্লবী স্টেশনের ছাদ নির্মাণ শেষ হয়েছে। বর্তমানে মিরপুর- ১১, মিরপুর- ১০, কাজীপাড়া ও শেওড়াপাড়া এবং আগারগাঁও রেলস্টেশনের কনকোর্স ছাদ নির্মাণের কাজ চলছে। উত্তরা উত্তর, উত্তরা সেন্টার, উত্তরা দক্ষিণ ও পল্লবী স্টেশনের প্ল্যাটফর্মের নির্মাণকাজ শেষ হয়েছে। মিরপুর- ১১, কাজীপাড়া ও শেওড়াপাড়া স্টেশনের প্ল্যাটফর্মের নির্মাণকাজ চলছে। উত্তরা উত্তর, উত্তরা সেন্টার, উত্তরা দক্ষিণ ও পল্লবী স্টেশনের নির্মাণ কাজ চলছে। সবমিলে এ অংশের সার্বিক অগ্রগতি হয়েছে ৮১ শতাংশ।
প্যাকেজ-৫ এর অধীন আগারগাঁও থেকে কারওয়ান বাজার পর্যন্ত ৩.১৯৫ কিলোমিটার অংশে ভায়াডাক্ট ও তিনটি স্টেশনের নির্মাণকাজ ২০১৮ সালের ১ আগস্ট থেকে শুরু হয়েছে। বর্তমানে এ অংশে পরিষেবা স্থানান্তর, চেকবোরিং, ট্রায়াল ট্রেঞ্চ, টেস্ট পাইল, পিয়ার কলাম ও পিয়ার হেড নির্মাণ শেষ হয়েছে। বিজয় সরণি, ফার্মগেট ও কারওয়ান বাজারে মেট্রোরেল স্টেশনের নির্মাণকাজ চলছে। এ অংশে প্রদর্শনী ও তথ্যকেন্দ্র নির্মাণে পূর্ত কাজের অগ্রগতি ৯৮ শতাংশ। ৩ দশমিক ১৯৫ কিলোমিটার ভায়াডাক্টের মধ্যে ১ দশমিক ৪৫০ কিলোমিটার দৃশ্যমান হয়েছে। এ প্যাকেজের সার্বিক বাস্তব অগ্রগতি ৬৬.৯৪ শতাংশ।
প্যাকেজ-৬ এর অধীন কারওয়ান বাজার থেকে মতিঝিল পর্যন্ত ৪ দশমিক ৯২২ কিলোমিটার ভায়াডাক্ট ও চারটি স্টেশনের নির্মাণকাজ চলছে। এ অংশের কাজ শুরু হয় ২০১৮ সালের ১ আগস্ট। বর্তমানে এ অংশে পরিষেবা স্থানান্তর, চেকবোরিং, ট্রায়াল, ট্রেঞ্চ, টেস্ট পাইল, পিয়ার হেড ও পিয়ার কলাম স্থাপনসহ বিভিন্ন কাজ শেষ হয়েছে। শাহবাগ, ঢাকা বিশ্ববিদ্যালয়, বাংলাদেশ সচিবালয় ও মতিঝিলে মেট্রোরেল স্টেশনের নির্মাণকাজ চলছে।
প্যাকেজ-৭ এর অধীন ইলেকট্রিক্যাল অ্যান্ড মেকানিক্যাল সিস্টেম সরবরাহ ও নির্মাণকাজ ২০১৮ সালের ১১ জুলাই শুরু হয়। উত্তরা ডিপোয় পূর্ত কাজ শেষ করে বিদ্যুতায়নের কাজও শেষ হয়েছে। মতিঝিল রিসিভিং সাব-স্টেশন ভবনের নির্মাণকাজ চলছে। এ প্যাকেজের অধীন বিভিন্ন কাজের সার্বিক বাস্তব অগ্রগতি ৭০ দশমিক ২০ শতাংশ।
প্যাকেজ-৮ এর অধীন রোলিং স্টক (রেল কোচ) ও ডিপো ইকুইপমেন্ট সংগ্রহের কাজ ২০১৭ সালের ১৩ সেপ্টেম্বর শুরু হয়। প্রথম মেট্রো ট্রেনসেট গত ২৩ এপ্রিল ঢাকার উত্তরার ডিপোতে পৌঁছায়। দ্বিতীয় মেট্রো ট্রেনসেট জাপানের কোবে সমুদ্র বন্দর থেকে ঢাকার উত্তরার ডিপোয় আনা হয় গত ২ জুন। তৃতীয় ও চতুর্থ মেট্রো ট্রেনসেটের জাহাজীকরণের সম্ভাব্য তারিখ আগামী ১১ জুন। সবমিলে এ প্যাকেজের অধীন বিভিন্ন কাজের বাস্তব অগ্রগতি ৪৪ দশমিক ৯১ শতাংশ।
